Aeropuerto Internacional General Felipe Ángeles
Estatus de obra

Reporte de Avance 6 julio 2020

Empleos generados a la fecha

Días restan para el 21 de marzo del 2022

%

Avance General

A RESALTAR ESTA SEMANA
Terminal de combustibles y Red de distribución

Se trabaja en la soldadura de fondo en tanque vertical atmosférico de combustible; el colado de concreto premezclado en losa de cimentación en TV03 y en muro de contención TV02, el tendido de plantilla armado de muro, el cimbrado de muro perimetral de diques y conformación de terraplén en vialidades.

El programa de trabajo de una obra no lleva una relación lineal o directamente proporcional al tiempo planeado para la misma. Un programa de trabajo toma en consideración diversas variables además del tiempo, una de ellas el factor de complejidad para la conclusión de la obra.

Acerca del programa de trabajo
Así no necesariamente los días transcurridos son directamente proporcionales al avance de la obra. Es decir, la mitad de los días de una obra no representan necesariamente la mitad del avance en construcción. Puede haber días o períodos de progreso muy complejo y otros días de gran avance en la construcción. Con esta consideración es que no se puede hacer una proporción directa entre tiempo transcurrido y avance de construcción, lo comúnmente conocido como una regla de tres.

El avance de construcción de cada componente del programa de trabajo de cada frente de obra del Aeropuerto Internacional General Felipe Ángeles toma en cuenta estos factores para poder reportar un avance real de obra.

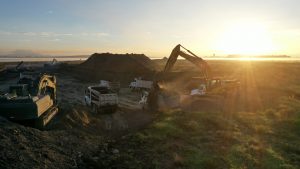

Pista central, plataformas y rodaje

Se trabaja en la excavación para el desplante de la estructura del pavimento, conformación del terraplén y tendido de la capa con base hidráulica. Lo que respecta a la Pista Central se realiza el tendido de concreto de alta resistencia, en Calles de Rodaje y Plataformas se realiza se trabaja en las ultimas capas de terraplén mejoradas con cemento para aumentar su carga y base hidráulica, el tendido de la capa de concreto magro y tendido de concreto de alta resistencia como acabado final de pista conformando la capa superior y de rodamiento de la estructura del pavimento.

 Pista central, plataformas y rodaje 06 julio 2020

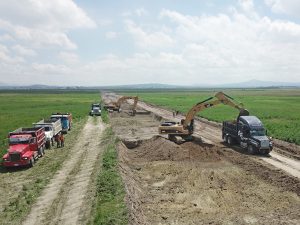

Interconexión vial tramo caseta Tultepec - Santa Lucía

Se sustituye el terreno con material sano, conformación de terraplén alcanzándose nivel de subyacente y subrasante con materiales de banco (grava y tezontle). Así mismo se continúa con los trabajos de limpieza de terreno y despalme para la construcción de caminos provisionales por motivo de la reubicación de vías férreas.

 Interconexión vial, tramo caseta Tultepec - Santa Lucía 06 julio 2020

Torre de Control, SEI y Edificios administrativos

Se trabaja en el montaje y nivelación de estructura metálica de la cuarta y quinta sección del fuste. Al mismo tiempo se trabaja en el montaje de columnas y trabes de la estructura metálica de los edificios adosados del área administrativa y así mismo la instalación de soportes y redes en sótanos.

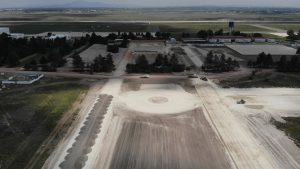

 Torre de Control, SEI y Edificios administrativos 06 julio 2020

Estacionamiento AIFA

Se trabaja en el acarreo de material producto de excavación y conformación de terraplenes. Lo que respecta al estacionamiento de usuarios en el Cuerpo 1 de Tren Suburbano se realiza el armado de dados centrales, en el Cuerpo 1 y 2 del Sótano se realiza el armado de parrilla en losa de cimentación.

 Estacionamiento AIFA 06 julio 2020

Terminal de pasajeros

Se lleva a cabo el montaje de estructura metálica, colocación de lámina, habilitado de acero de refuerzo y colado de losas de entrepiso, al mismo tiempo se colocan muros divisorios y perimetrales en salas de última espera y el mejoramiento en edificio catering llevan

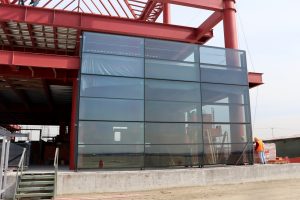

 Terminal de pasajeros 06 julio 2020

Red Hidráulica, Sanitaria y Planta de Tratamiento

Se sigue trabajando en la excavación para alojar tubería, también hay acarreo de material en el banco de préstamo, para el aproche entre estructura del tanque y terreno natural, así como la colocación de cimbra de muro en estructura de trampa de grasas y canal desarenador y la conformación de terraplén para el desplante de las oficinas de la planta de tratamiento de aguas residuales no. 2.

 Redes Hidráulicas, Sanitaria y Planta de Tratamiento 06 julio 2020

Terminal de combustibles y Red de distribución

Se trabaja en la soldadura de fondo en tanque vertical atmosférico de combustible; el colado de concreto premezclado en losa de cimentación en TV03 y en muro de contención TV02, el tendido de plantilla armado de muro, el cimbrado de muro perimetral de diques y conformación de terraplén en vialidades.

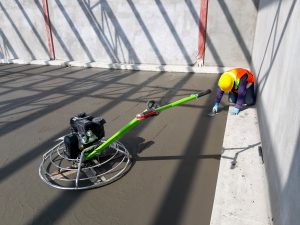

 Terminal de combustibles y Red de distribución 06 julio 2020

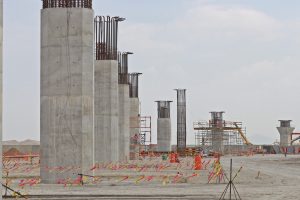

Eje troncal de circulación y Obras complementarias

Se sustituye el terreno y se realiza la conformación de terraplenes y subrasante en vialidades, hay trabajos en la construcción de muros mecánicamente estabilizados y el colado de columnas y capiteles del viaducto elevado de acceso al nivel de salidas de la terminal de pasajeros.

 Eje troncal de circulación y Obras complementarias 06 julio 2020

Unidad Habitacional Militar

Se realiza el desplante en muros, vaciado de concreto en castillos y cadenas, habilitado de acero y cimbra en losas, aplanado en interior y exterior, acabado con pasta en muros y plafones, colocación de celosía, fabricación de jardineras con placa de acero, concreto aligerado en azoteas para fabricación de diamantes, acabado deslavado en escalones, banquetas perimetrales, colocación de loseta y carpintería. En urbanización se continua con la red sanitaria y relleno con material en vialidades.

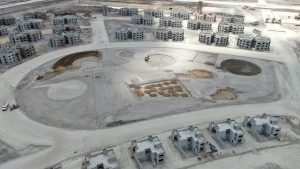

 Viviendas Unidad Habitacional Militar 06 julio 2020

Red Eléctrica, de Voz y Datos

En la subestación reductora se trabaja en la caseta de monitoreo, aplanado de muros interiores y exteriores, montaje de contraventeos y la colocación de la grúa telescópica. En la galería de instalaciones se continúa con la excavación de trinchera, el mejoramiento de la plataforma de desplante con material de banco de préstamo, así como el habilitado y armado de acero de refuerzo en muros y losa fondo y el colado de losa fondo, muros perimetrales y losa tapa. Mientras que en la Red de Media Tensión se realizan los trabajos de excavación y conformación de cepas.

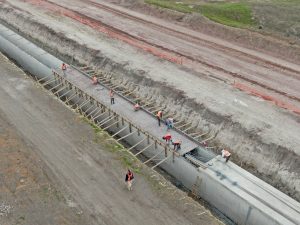

 Red eléctrica 06 julio 2020

Vialidad y Barda perimetral

La Barda Perimetral tiene trabajos de perforación y construcción de pilotes, y en el campamento se construyen las dovelas. La Vialidad tiene el tendido y compactación de material en carriles de vialidad, continuando con la excavación, relleno y compactación en cajón para la vialidad en tramos subsecuentes. Asimismo, se realiza el tendido de base hidráulica en vialidad de 4 y 6 carriles.

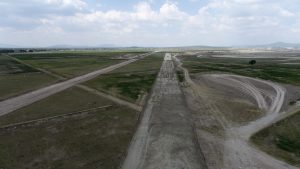

 Vialidad y Barda perimetral 06 julio 2020

Organismos complementarios de la Fuerza Aérea Mexicana

Ya se trabaja en el habilitado y colocación de acero de refuerzo, se tiene un avance de 20% en colado de cimentación y se programa otro 20% para esta semana. En el 1/er. Grupo Aéreo tiene trabajos de colado de losa de azotea, pretiles y sus aplanados. Respecto al Cuartel General del Ala de Combate se continúa con la colocación y habilitado de cimbra y acero de refuerzo. Mientras que en el C.A.E.F.A. se continúa con la excavación de cepas y colado de plantillas en edificio académico, alojamiento masculino y femenino, asimismo se terminan las plataformas de edificio para personal de planta, canchas al aire libre y edificio de gobierno continuando los trabajos de excavación en caja para vialidades.

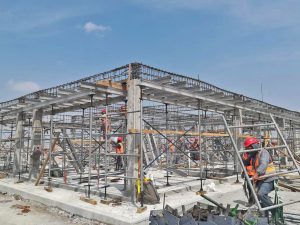

 Organismos complementarios de la Fuerza Aérea Mexicana 06 julio 2020

Base Aérea Militar No. 1

Hay trabajos de colado en columnas y losa de cimentación, la habilitación de trabes estructurales en Depósito Destacado de Unidad, el colado de losa de azotea en Edificio Técnico Administrativo, el colado de losa de cimentación y habilitado en el Cuartel General y la colocación de acero de refuerzo para cimentación de alojamiento de JJ. OO. y TT. Continuando así con los trabajos de relleno y compactación de terraplén subyacente y la colocación de anclas en losa de cimentación de Hangar.

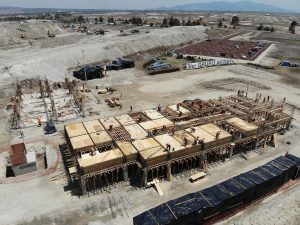

 Base Aérea Militar No. 1 06 julio 2020

Pista y plataforma militar

Se tienen trabajos en topografía, conformación de terraplén, explotación y relleno en bancos de préstamo; en la estructura del pavimento se realiza la colocación de la base hidráulica, colocación de concreto magro y construcción de losa de Concreto.

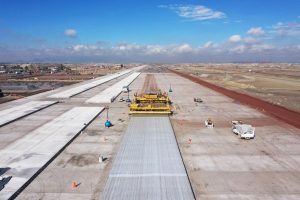

 Pista y plataforma militar 06 julio 2020

37/a Zona Militar y Unidades jurisdiccionadas

Trabajos de habilitado de acero y cimbra para el colado de columnas, trabes, losas de entrepiso y azotea, la construcción de muros con block, el repellado y aplanado fino con estuco y mortero en muros interiores y exteriores de edificios, la colocación de instalaciones hidráulicas, sanitarias y de ductería para instalaciones eléctricas y los trabajos de acarreo de material mejorado, relleno y compactación en vialidad perimetral y estacionamientos. Continuando así en la vialidad principal con la excavación, acarreo, relleno con material mejorado y la compactación e instalación de tubería para drenaje pluvial.

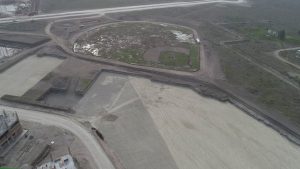

 37/a Zona Militar y Unidades jurisdiccionadas 06 julio 2020

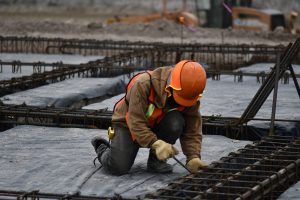

Hospital Militar de Zona

Se sigue trbajando en la abertura de cepas para contratrabes y drenaje principal, el habilitado de acero de refuerzo para losa de cimentación, tiro de concreto para plantilla en cepas para contratrabes y colocación de plástico para cimentación, contratrabes habilitadas y parrilla para losa de cimentación. Respecto a los edificios complementarios, se continúa trabajando en la conformación de terraplén con material de banco y mina, el habilitado y armado de acero de refuerzo para muros en cisterna, así como en el cimbrado de este. Asimismo, en el banco de préstamo, excavación, acarreo de material y levantamiento físico topográfico.

 Hospital Militar de Zona 06 julio 2020

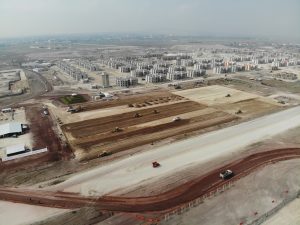

Centro Comercial

Se aprovecha el material de banco para mejoramiento de terreno y el habilitado de acero de refuerzo para cimentación. Así mismo la conformación, mezclado, homogenización y compactación de terraplén para mejoramiento de terreno en las aéreas de edificación, patio de maniobras y estacionamiento.

 Centro Comercial 06 julio 2020

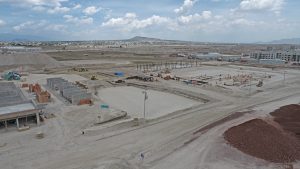

Centro Educativo

En los edificios de jardín de niños, primaria y secundaria se construyen muros de tabique hueco, así como el montaje de techumbre metálica en los últimos dos edificios, en el edificio de gobierno del CENDI se realiza el habilitado y armado de columnas del área de intendencia y la excavación de cepas para cimentación en los edificios de aulas y gobierno. En la vialidad perimetral se realizan trabajos de excavación, relleno con material mejorado y compactación en cajón para vialidad.

 Centro Educativo 06 julio 2020

Escuela Militar de Materiales de Guerra

Se ejecutan trabajos de excavación para explotación de material aprovechable en banco de préstamo y en el estacionamiento para visitas; en terracerías se continúa con trabajos de consolidación para la capa de los “cubitos” en las excavaciones de estacionamientos y la conformación los terraplenes en vialidades y en plataformas para edificaciones. En obra civil se trabaja sin retrasos en el habilitando estribos para las contratrabes del edificio académico.

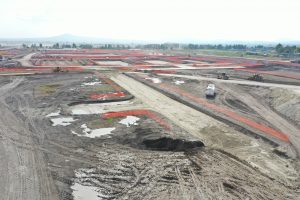

 Escuela Militar de Materiales de Guerra 06 julio 2020

Escuela Militar de Tropas Especialistas de la Fuerza Aérea

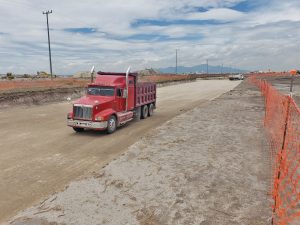

Hay trabajos de excavación y acarreo de material, conformación de capa de 50 cm a base de tezontle en greña para estabilización de fondo en cajas, la preparación de material de relleno, proporción 30% tezontle y 70% banco de préstamo y la conformación de plataforma en capas de 25 cm con misma proporción de mezcla.

 Escuela Militar de Tropas Especialistas de la Fuerza Aérea 06 julio 2020
