Aeropuerto Internacional General Felipe Ángeles
Estatus de obra

Reporte de Avance 20 julio 2020

Empleos generados a la fecha

Días restan para el 21 de marzo del 2022

%

Avance General

A RESALTAR ESTA SEMANA
Terminal de pasajeros

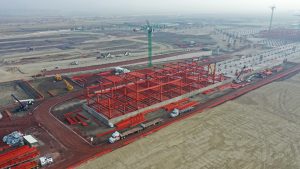

Se trabaja de manera óptima en la estructura metálica, colocación de lámina, habilitado de acero y colado de losa de entrepiso. También se colocan los muros divisorios y perimetrales, revestimiento en muros de sala de espera, pintura aislante contra fuego en columnas y conexiones metálicas y el mejoramiento de edificio catering.

El programa de trabajo de una obra no lleva una relación lineal o directamente proporcional al tiempo planeado para la misma. Un programa de trabajo toma en consideración diversas variables además del tiempo, una de ellas el factor de complejidad para la conclusión de la obra.

Acerca del programa de trabajo
Así no necesariamente los días transcurridos son directamente proporcionales al avance de la obra. Es decir, la mitad de los días de una obra no representan necesariamente la mitad del avance en construcción. Puede haber días o períodos de progreso muy complejo y otros días de gran avance en la construcción. Con esta consideración es que no se puede hacer una proporción directa entre tiempo transcurrido y avance de construcción, lo comúnmente conocido como una regla de tres.

El avance de construcción de cada componente del programa de trabajo de cada frente de obra del Aeropuerto Internacional General Felipe Ángeles toma en cuenta estos factores para poder reportar un avance real de obra.

Pista central, plataformas y rodaje

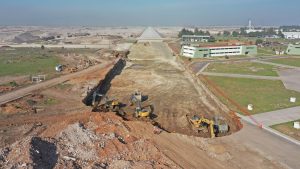

Se realizan trabajos para el desarrollo de la estructura del pavimento y conformación del camino en la Pista Central. En Calles de Rodaje y Plataformas, se realiza la conformación de las últimas capas de cemento para aumentar sus propiedades de capacidad de carga y base hidráulica; tendido concreto de alta resistencia como acabado final de pista conformando la capa superior y de rodamiento de la estructura del pavimento. Mientras que, en la Pista Norte, se realiza la excavación para el desplante de la estructura del pavimento, conformación del terraplén, tendido de la capa con base hidráulica y tendido de la capa de concreto magro.

 Pista central, plataformas y rodaje 20 julio 2020

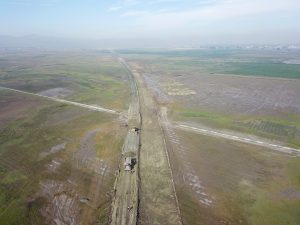

Interconexión vial tramo caseta Tultepec - Santa Lucía

Se sustituye el terreno con material sano, el siguiente paso es la conformación de la tierra a nivel de subyacente con una mezcla de material producto de banco y tezontle. Después se procede a la conformación de terraplén a nivel de subrasante mediante una mezcla de material de banco y grava, misma que servirá para recibir la base del pavimento hidráulico.

 Interconexión vial, tramo caseta Tultepec - Santa Lucía 20 julio 2020

Torre de Control, SEI y Edificios administrativos

Se lleva buen ritmo en la contrucción de la estructura metálica de la quinta sección de la torre. Asimismo, se continúa con el levantamiento de estructura de los edificios adosados de las áreas administrativa y recreación. Respecto a la parte de afuera se trabaja en las instalaciones hidráulicas, eléctricas, voz y datos, conformado por los pozos de visita, canales de drenajes. En los edificios se continúa trabajando de manera con el colado de columnas y trabes de muros, para iniciar con el habilitado, armado y cimbra de la losa tapa de los mismos.

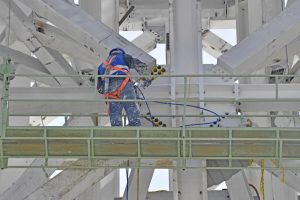

 Torre de Control, SEI y Edificios administrativos 20 julio 2020

Estacionamiento AIFA

En estacionamiento de usuarios en el Cuerpo 1 nivel -9.35 de tren suburbano se continúa con el armado de varilla centrales y perimetrales, lo mismo ocurre en el Cuerpo 1 nivel -7.75 Sótano; habilitado de acero para armado de cimentación de rampas, cimbrado y colado. En Cuerpo 1 BIS armado las bases, tendido de cable desnudo para sistema de tierras, detalles de registros y tendido de tubería para instalación pluvial. En el estacionamiento de empleados se trabaja sin contratiempos con el acarreo de base hidráulica y tezontle.

 Estacionamiento AIFA 20 julio 2020

Terminal de pasajeros

Se trabaja de manera óptima en la estructura metálica, colocación de lámina, habilitado de acero y colado de losa de entrepiso. También se colocan los muros divisorios y perimetrales, revestimiento en muros de sala de espera, pintura aislante contra fuego en columnas y conexiones metálicas y el mejoramiento de edificio catering.

 Terminal de pasajeros 20 julio 2020

Red Hidráulica, Sanitaria y Planta de Tratamiento

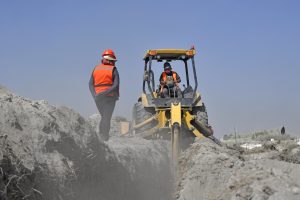

Se trabaja en el tendido de la tubería en la línea de descarga que va del complejo logístico y complejo de instalaciones militares de la 37/a. zona militar a la planta de tratamiento de aguas residuales no. 2; y se continua con la extracción y acarreo de material bueno del banco de préstamo, además de realizar los trabajos de conformación de terraplenes para el desplante de estructuras.

 Redes Hidráulicas, Sanitaria y Planta de Tratamiento 20 julio 2020

Terminal de combustibles y Red de distribución

Se tiene avance óptimo en el colado de concreto en áreas de maniobras de mantenimiento vehicular y concreto premezclado en guarniciones; aplicación de primario en placas del fondo de los tanques y la conformación de terraplén en vialidades.

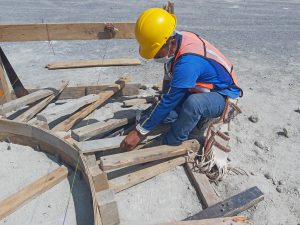

 Terminal de combustibles y Red de distribución 20 julio 2020

Eje troncal de circulación y Obras complementarias

Se sustituye el terreno y conformación de tierra y subrasantes, así como el tendido de base hidráulica en vialidades; la construcción de muros mecánicamente estabilizados; el colado de columnas; así como el montaje de andamios y cimbra para el colado de las losas del viaducto elevado de acceso al nivel de salidas de la terminal de pasajeros.

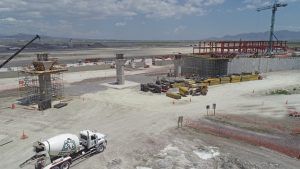

 Eje troncal de circulación y Obras complementarias 20 julio 2020

Unidad Habitacional Militar

Se trabaja en vaciar concreto en castillos de varilla y cadenas, aplanado en interior y exterior, acabado con pasta en muros y plafones, fabricación de jardineras con placa de acero, acabado deslavado en escalones, banquetas perimetrales, colocación de loseta y herrería. En urbanización se trabaja sin retrasos en la red sanitaria, red hidráulica y relleno con material de banco en vialidades y edificación.

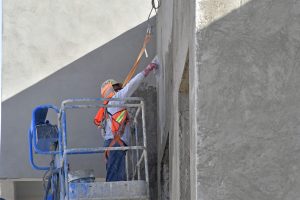

 Viviendas Unidad Habitacional Militar 20 julio 2020

Red Eléctrica, de Voz y Datos

En Subestación Reductora, se realizan trabajos de colocación de muros de caseta de monitoreo, aplanado de muros interiores y exteriores, soldadura perimetral en interior y exterior del edificio SF6. En la Galería de Instalaciones, se continua con trabajos de excavación, el mejoramiento de la plataforma de desplante con material de banco de préstamo, así como el habilitado y armado de acero de refuerzo en muros y losa fondo. En la Red de Media Tensión, se realizan trabajos de excavación y conformación de zanjas en vialidad de acceso, tendido de tubería de diferentes diámetros para cableado eléctrico.

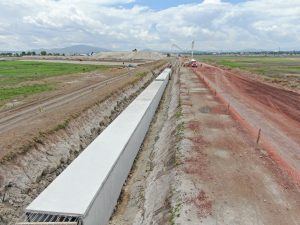

 Red eléctrica 20 julio 2020

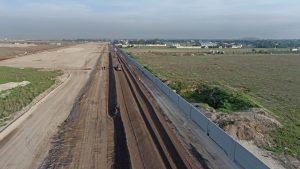

Vialidad y Barda perimetral

Se realiza tendido y compactación de material en el tramo de cuatro carriles, la excavación, relleno y compactación para la vialidad. En la Barda Perimetral se realiza perforación y construcción de pilotes en el perímetro del predio.

 Vialidad y Barda perimetral 20 julio 2020

Organismos complementarios de la Fuerza Aérea Mexicana

Se trabaja en las áreas del hangar 101 así como en la Comandancia del 1/er. Grupo Aéreo y su Alojamiento se realiza el forjado de muros con tabique cerámico, habilitado y colocación de acero de refuerzo en los escuadrones 112, 113 y 303 previo a la realización del colado de losas de cimentación, habiéndose colado las losas de azotea del Cuartel General del Ala de Combate y su Alojamiento sin contratiempos. Estos trabajos se desarrollan con una fuerza de trabajo organizada en dos turnos con la finalidad de mantener el buen ritmo en la ejecución de los mismos.

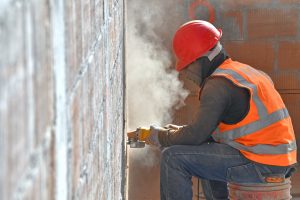

 Organismos complementarios de la Fuerza Aérea Mexicana 20 julio 2020

Base Aérea Militar No. 1

Hay trabajos en la conformación de muros en la comandancia de la BAM, colado de losa de azotea en los alojamientos de jefes y oficiales y de tropa, así como en el área de cocina del comedor, excavación de zanjas para losa de cimentación en medicina de aviación, relleno y compactación de patio de honor, vialidades y estacionamientos con material mejorado del banco de préstamo. En el complejo logístico se continua con el armado de acero de refuerzo, la excavación de zanjas para cimentación en alojamientos y comandancia y el colado de plantillas en alojamientos.

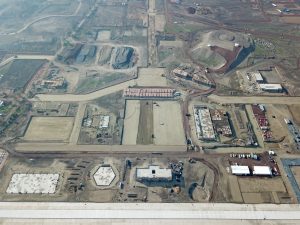

 Base Aérea Militar No. 1 20 julio 2020

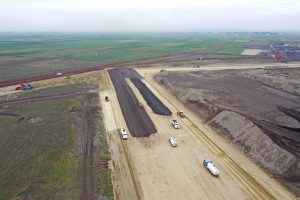

Pista y plataforma militar

Se trabaja en la conformación de la tierra, explotación y relleno en bancos de préstamos y trabajos topográficos; en la estructura del pavimento se realiza la colocación de la base hidráulica, colocación de concreto magro y construcción de losa de concreto de alta resistencia; se realiza también el tendido de tubería eléctrica de las ayudas visuales para la navegación, así como la colocación de tubos de concreto presforzado para las obras de drenaje.

 Pista y plataforma militar 20 julio 2020

37/a Zona Militar y Unidades jurisdiccionadas

En la construcción de la vialidad principal se destacan los trabajos de excavación, acarreo de material mejorado, así como relleno, compactación e instalación de tubería. En el complejo de Instalaciones de la 37/a. Zona Militar se realiza el habilitado de acero y cimbra para el colado de columnas, trabes y losas de entrepiso y azotea, la colocación de instalaciones hidráulicas y sanitarias y de ductería para instalaciones eléctricas, así como los trabajos de acarreo de material mejorado, relleno y compactación en vialidad perimetral y estacionamientos.

 37/a Zona Militar y Unidades jurisdiccionadas 20 julio 2020

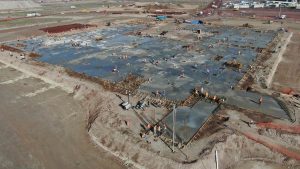

Hospital Militar de Zona

Se llevan a cabo los trabajos de colado de losa de cimentación, habilitado de columnas de acero para estructura principal y habilitado de castillos. En el área de edificios complementarios se continúa trabajando en la conformación de terraplenes.

 Hospital Militar de Zona 20 julio 2020

Centro Comercial

Se aprovecha el material de banco de préstamo para mejoramiento de terreno, así mismo la conformación, mezclado y compactación de terraplén para mejoramiento de terreno en capa calidad subrasante en área de edificación, de igual forma se realiza la conformación y compactación para mejoramiento de la tierra en capa calidad subyacente del terreno en el área de estacionamiento del centro comercial.

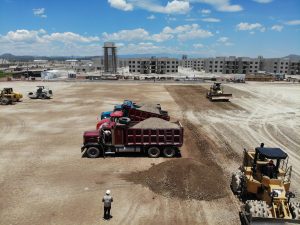

 Centro Comercial 20 julio 2020

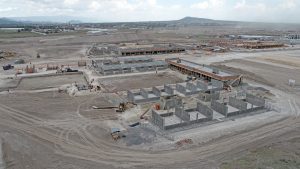

Centro Educativo

Se trabaja en los muros en el edifico de CENDI, en el Jardín de niños se realiza trabajos de aplanado en muros de aulas y edificio de gobierno. En la Primaria y Secundaria se continua con la habilitación y montaje de estructuras para los muros de cabecera y techumbre y la instalación de canastilla para la instalación eléctrica, voz y datos.

 Centro Educativo 20 julio 2020

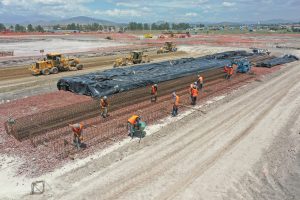

Escuela Militar de Materiales de Guerra

Se continúa conformando la plataforma de desplante de tezontle en el estacionamiento de visitas; en terracerías, se continúa conformando los terraplenes en vialidades y estacionamientos, también se continúa conformando las plataformas para edificaciones; y en obra civil se realiza el habilitado de acero de refuerzo para el edificio académico.

 Escuela Militar de Materiales de Guerra 20 julio 2020

Escuela Militar de Tropas Especialistas de la Fuerza Aérea

Se conforma la tierra con base de tezontle en greña para estabilización de fondo en cajas, la preparación de material de relleno, proporción 30% tezontle y 70% banco de préstamo, la conformación de plataformas en vialidades y edificación en capas de 25 cm con misma proporción de mezcla.

 Escuela Militar de Tropas Especialistas de la Fuerza Aérea 20 julio 2020
