Aeropuerto Internacional General Felipe Ángeles
Estatus de obra

Reporte de Avance 27 julio 2020

Empleos generados a la fecha

Días restan para el 21 de marzo del 2022

%

Avance General

A RESALTAR ESTA SEMANA
Torre de Control, SEI y Edificios administrativos

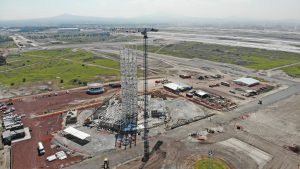

Se trabaja en el armado de acero para realizar la cimentación superficial de la barda perimetral en la torre de control. En cuanto al edificio exterior del cuarto condensado, se retira la estructura auxiliar que ssostiene provisionalmente el peso después de realizar colado de la losa de azotea, en la parte exterior se continúa trabajando en las instalaciones hidráulicas, sanitarias, pozos de visita, voz y datos. Además, se realizan trabajos en el montaje y nivelación de la estructura de la quinta sección del cuerpo principal o básico de las columnas.

El programa de trabajo de una obra no lleva una relación lineal o directamente proporcional al tiempo planeado para la misma. Un programa de trabajo toma en consideración diversas variables además del tiempo, una de ellas el factor de complejidad para la conclusión de la obra.

Acerca del programa de trabajo
Así no necesariamente los días transcurridos son directamente proporcionales al avance de la obra. Es decir, la mitad de los días de una obra no representan necesariamente la mitad del avance en construcción. Puede haber días o períodos de progreso muy complejo y otros días de gran avance en la construcción. Con esta consideración es que no se puede hacer una proporción directa entre tiempo transcurrido y avance de construcción, lo comúnmente conocido como una regla de tres.

El avance de construcción de cada componente del programa de trabajo de cada frente de obra del Aeropuerto Internacional General Felipe Ángeles toma en cuenta estos factores para poder reportar un avance real de obra.

Pista central, plataformas y rodaje

Hay trabajos de excavación para el desarrollo de la estructura del pavimento, conformación compactación del terreno, tendido de la capa con base hidráulica y tendido de la capa de concreto magro. Lo que respecta a la Pista Central se realiza la apertura de caja para el desplante de la estructura del pavimento y conformación del terraplén. Además del tendido de tubería de concreto para alojar instalaciones de redes y conducción del drenaje pluvial.

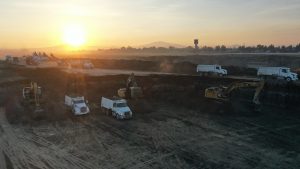

 Pista central, plataformas y rodaje 27 julio 2020

Interconexión vial tramo caseta Tultepec - Santa Lucía

Se sustituye el terreno con material sano extraído del banco de préstamo en vialidad de interconexión, conformación compactación del terreno realizando una mezcla de material producto de banco y tezontle, lo mismo a nivel subrasante mediante una mezcla de material producto de banco y grava, misma que servirá para recibir la base del pavimento hidráulico.

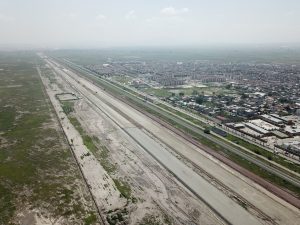

 Interconexión vial, tramo caseta Tultepec - Santa Lucía 27 julio 2020

Torre de Control, SEI y Edificios administrativos

Se trabaja en el armado de acero para realizar la cimentación superficial de la barda perimetral en la torre de control. En cuanto al edificio exterior del cuarto condensado, se retira la estructura auxiliar que ssostiene provisionalmente el peso después de realizar colado de la losa de azotea, en la parte exterior se continúa trabajando en las instalaciones hidráulicas, sanitarias, pozos de visita, voz y datos. Además, se realizan trabajos en el montaje y nivelación de la estructura de la quinta sección del cuerpo principal o básico de las columnas.

 Torre de Control, SEI y Edificios administrativos 27 julio 2020

Estacionamiento AIFA

Se trabaja sin retrasos en el Cuerpo 1 nivel -9.35 de tren suburbano, con el colado de losa de cimentación y en el Cuerpo 1 BIS se efectúa el colado de losa de cimentación.

 Estacionamiento AIFA 27 julio 2020

Terminal de pasajeros

Se monta la estructura metálica, se coloca lamina acanalada de acero, habilitado de acero de refuerzo y colado de losas de entrepiso, se continua con la colocación de muros divisorios y perimetrales, también se realiza el repellado rustico en muros de salas de última espera. Asimismo, se continua con la aplicación de pintura aislante contrafuego en columnas y materiales que sirven para reforzar la construcción metálica, a su vez se realizan trabajos de mejoramiento en edificio Catering.

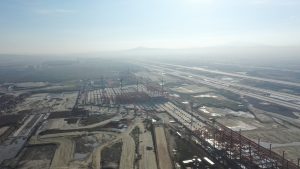

 Terminal de pasajeros 27 julio 2020

Red Hidráulica, Sanitaria y Planta de Tratamiento

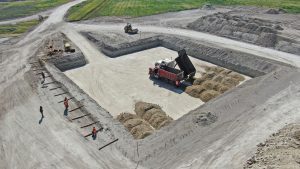

Hay trabajos de excavaciones en la red general de gas natural y para alojar tubería de pead corrugado en la línea de descarga que va del Complejo Logístico y Complejo de Instalaciones Militares de la 37/a. Zona Militar a la planta de tratamiento de aguas residuales no. 2. Además de la conformación de la tierra para levantar su nivel en el desplante de estructuras en la cisterna de regulación de la planta de agua potable secundaria.

 Redes Hidráulicas, Sanitaria y Planta de Tratamiento 27 julio 2020

Terminal de combustibles y Red de distribución

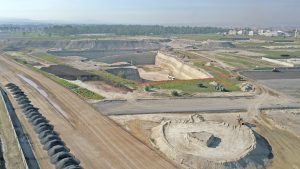

Se inició con el trabajo preliminar en la terminal de combustibles y lubricantes de la B.A.M. No. 1. Además se avanza en el colado de concreto de altas especificaciones en plataforma de maniobras, colado de cimentación del edificio de control y torre de vigilancia, la colocación de placas de fondo en tanque vertical atmosférico y conformación de los niveles de tierra en vialidad central para instalaciones de apoyo a la aviación.

 Terminal de combustibles y Red de distribución 27 julio 2020

Eje troncal de circulación y Obras complementarias

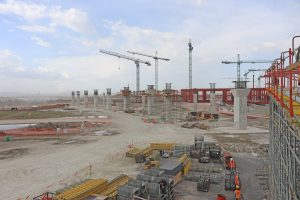

Se sustituye el terreno, conformación de terraplenes y subrasante, así como tendido de base hidráulica en vialidades. Continúa la construcción de muros mecánicamente estabilizados, el colado de columnas y capiteles, así como el montaje de andamios y cimbra para el colado de las losas del viaducto elevado de acceso al nivel de salidas de la Terminal de Pasajeros.

 Eje troncal de circulación y Obras complementarias 27 julio 2020

Unidad Habitacional Militar

Se ejecutan trabajos de colocación de celosía, aplanado en interior y exterior, acabado con pasta en muros y plafones, fabricación de jardineras con placa de acero, acabado deslavado en escalones, banquetas perimetrales, colocación de loseta y herrería. En urbanización se trabaja sin retrasos en la red sanitaria, red hidráulica, red de media tensión y relleno con material de banco en vialidades.

 Viviendas Unidad Habitacional Militar 27 julio 2020

Red Eléctrica, de Voz y Datos

En la Galería de Instalaciones, se continua con la excavación de trinchera, el habilitado y armado de acero de refuerzo en muros y el colado de losa, muros perimetrales. En Subestación Reductora, se realizan trabajos de aplanado interiores y exteriores en caseta de monitoreo, colado de losa fondo y muros de concreto en edificio de transformadores y la excavación de cepas para cimentación en caseta de vigilancia y construcción de módulos para trinchera de cables. Mientras que, en la Red de Media Tensión, se realizan trabajos de excavación y conformación de cepas en vialidad paralela al acceso a la B.A.M. No. 1., y el tendido de tubería de diferentes diámetros para cableado eléctrico.

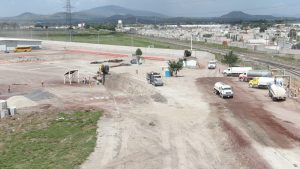

 Red eléctrica 27 julio 2020

Vialidad y Barda perimetral

Hay trabajos de perforación y construcción de los cimientos en el perímetro del predio, continuando con la construcción de arcos. En la Vialidad se realiza el tendido y compactación de material para subrasante en el tramo de cuatro carriles, además de la excavación, relleno y compactación en cajón para vialidad en tramos subsecuentes, así como con la colocación de base hidráulica en vialidades de 4 y 6 carriles.

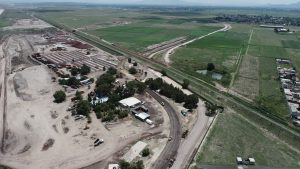

 Vialidad y Barda perimetral 27 julio 2020

Organismos complementarios de la Fuerza Aérea Mexicana

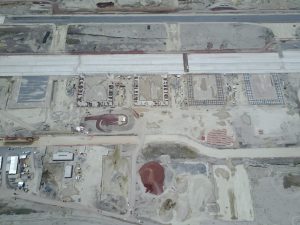

Se trabaja en el colado para la base de los edificios de alojamiento de Jefes, Oficiales y Tropa en la Región Aérea del Centro y del Cuartel General del Ala de Reconocimiento y Transporte. Se lleva a cabo la colocación de anclas de los Hangares del E.A. 301, 302, 502 y Escuadrón de Vigilancia Aérea. En los hangares 101 y 112 se llevan a cabo los trabajos de construcción de muros divisorios y el colado de castillos; en los hangares 113 y 303 se habilita acero de refuerzo en la cimentación y en el hangar 401 se realiza la conformación de plataforma. Mientras que en el Cuartel General del Ala de Combate se continua con el aplanado de muros divisorios y exterior de fachada, el habilitado de instalaciones eléctricas, hidráulicas y sanitarias, así como de comunicaciones.

 Organismos complementarios de la Fuerza Aérea Mexicana 27 julio 2020

Base Aérea Militar No. 1

Se trabaja en el colado de losa de cimentación en alojamientos, el armado de parrilla para losa de cimentación en el hangar de acopio y el habilitado de acero de refuerzo para los diversos edificios. Continuando así el revestimiento de muros en la comandancia de la BAM, la construcción de muros en pretil del comedor y cocina, el habilitado de columnas metálicas para pabellón de mandatarios y terminal militar de pasajeros, el armado de estructuras auxiliares para columnas del auditorio y el colado de losa de cimentación en edificio de servicios.

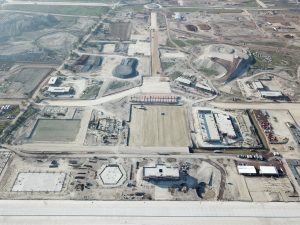

 Base Aérea Militar No. 1 27 julio 2020

Pista y plataforma militar

Se destacan los trabajos topográficos, conformación de los niveles de la tierra, explotación y relleno en bancos de préstamo; en la estructura del pavimento se realiza la colocación de la base hidráulica, colocación de concreto y construcción de losa de concreto; se realiza también el tendido de tubería eléctrica de las ayudas visuales para la navegación, así como la colocación de tubos de concreto presforzado para las obras de drenaje.

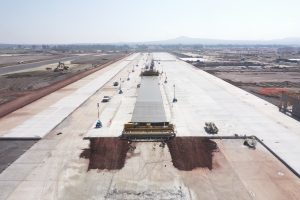

 Pista y plataforma militar 27 julio 2020

37/a Zona Militar y Unidades jurisdiccionadas

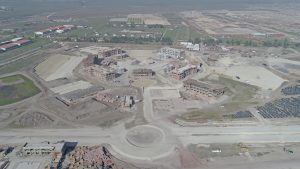

Se trabaja en el habilitado de acero y cimbra para el colado de columnas, vigas y losas de entrepiso y azotea, la construcción de muros con block, relleno fino en muros interiores y exteriores de edificios, aplanado fino en muros interiores con estuco y en muros exteriores con mortero, colocación de instalaciones hidráulicas y sanitarias y de ducteria para instalaciones eléctricas. En la Vialidad Principal se realizan los trabajos de excavación, acarreo de material mejorado, relleno y compactación e instalación de tubería para drenaje pluvial.

 37/a Zona Militar y Unidades jurisdiccionadas 27 julio 2020

Hospital Militar de Zona

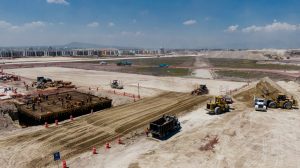

Se habilitan las columnas de acero para estructura principal y habilitado de castillos con acero de refuerzo. En el área de edificios complementarios se continúa trabajando en el rellenado de terreno, la impermeabilización, el cimbrado y armado de vigas para losa tapa en cisterna.

 Hospital Militar de Zona 27 julio 2020

Centro Comercial

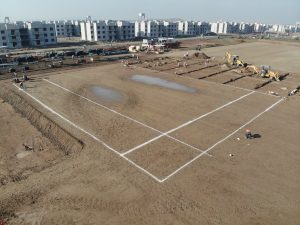

Se realiza el trazo y excavación en zanjas para contratrabes de cimentación en el área de Banjercito/Boliche, asimismo trazo y excavación en cisternas tanto de agua potable y de sistema contra incendios. Además, se realiza el colado de plantilla de cimentación en cisterna de agua potable y de sistema contra incendios, continuando con el habilitado de acero de refuerzo y habilitado de cimbra para losa de cimentación y muros de dichas cisternas.

 Centro Comercial 27 julio 2020

Centro Educativo

Se inicia la colocación de pasto natural en áreas de jardinería y la fabricación de marcos de vigas metálicas para los techos de las aulas. En Primaria y Secundaria, se realizan trabajos de conformación de suelo en área de patio de honor, en el Jardín de Niños se continúan trabajos de colocación en el interior de las aulas, mientras que en el CENDI continúan con la construcción de muros prefabricados.

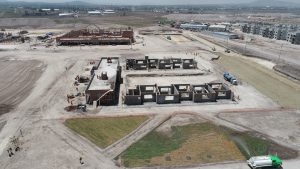

 Centro Educativo 27 julio 2020

Escuela Militar de Materiales de Guerra

Se trabaja conformando la plataforma de desplante de tezontle en el estacionamiento de visitas; en terracerías, se continúa conformando de la tierra en vialidades y estacionamientos y en obra civil se continúa habilitando acero de refuerzo para la cimentación del el edificio de apoyo a la educación, académico y alojamientos.

 Escuela Militar de Materiales de Guerra 27 julio 2020

Escuela Militar de Tropas Especialistas de la Fuerza Aérea

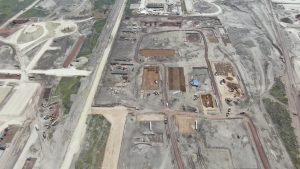

Se mejora el suelo con material mezclado en proporción 30% tezontle y 70% banco de préstamo, la conformación de plataformas en vialidades y edificación en capas de 25 cm con misma proporción de mezcla, habilitado de acero y estructuras de apoyo para cimentación y columnas de edificios apoyo a la educación, académico y alojamientos, así como los trabajos de red de baja tensión provisional para la ejecución de la obra.

 Escuela Militar de Tropas Especialistas de la Fuerza Aérea 27 julio 2020
