Aeropuerto Internacional General Felipe Ángeles
Estatus de obra

Reporte de Avance 3 agosto 2020

Empleos generados a la fecha

Días restan para el 21 de marzo del 2022

%

Avance General

A RESALTAR ESTA SEMANA
Terminal de pasajeros

Ya se trabaja en el acabado en fachada y baños públicos, trabajando exitosamente en el montaje de estructura metálica, colocación de lámina de acero, habilitado de acero de refuerzo, la colocación de muros divisorios y perimetrales y el revestimiento rustico en muros de salas de última espera. Por último, se aplica pintura aislante contra fuego en columnas y vigas metálicas.

El programa de trabajo de una obra no lleva una relación lineal o directamente proporcional al tiempo planeado para la misma. Un programa de trabajo toma en consideración diversas variables además del tiempo, una de ellas el factor de complejidad para la conclusión de la obra.

Acerca del programa de trabajo
Así no necesariamente los días transcurridos son directamente proporcionales al avance de la obra. Es decir, la mitad de los días de una obra no representan necesariamente la mitad del avance en construcción. Puede haber días o períodos de progreso muy complejo y otros días de gran avance en la construcción. Con esta consideración es que no se puede hacer una proporción directa entre tiempo transcurrido y avance de construcción, lo comúnmente conocido como una regla de tres.

El avance de construcción de cada componente del programa de trabajo de cada frente de obra del Aeropuerto Internacional General Felipe Ángeles toma en cuenta estos factores para poder reportar un avance real de obra.

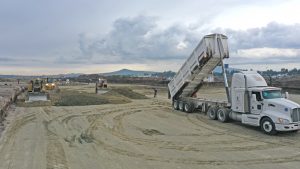

Pista central, plataformas y rodaje

Se trabaja en la base de la tierra para el desplante de la estructura del pavimento y conformación de la tierra en la Pista Central. Continuando la conformación de las últimas capas de tierra mejoradas con cemento para incrementar sus propiedades de capacidad de carga en Calles de Rodaje y Plataformas. Por último en la Pista Norte se realiza la excavación para el desplante de la estructura del pavimento, la conformación de la tierra, el tendido de la capa con base hidráulica y tendido de la capa de concreto.

 Pista central, plataformas y rodaje 03 agosto 2020

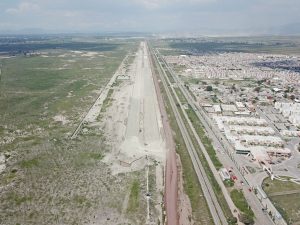

Interconexión vial tramo caseta Tultepec - Santa Lucía

Se conforma la tierra a nivel de subyacente realizando una mezcla de material producto de banco y tezontle, en la reubicación de vías férreas se continúan con los trabajos de apertura de caja para la línea “H”, así como el mantenimiento y construcción de los caminos provisionales por motivo de la reubicación de vías férreas.

 Interconexión vial, tramo caseta Tultepec - Santa Lucía 03 agosto 2020

Torre de Control, SEI y Edificios administrativos

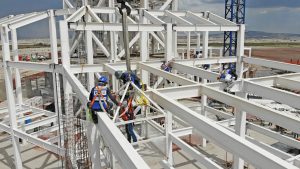

Se arma la estructura de los edificios adosados de la Torre de Control y SSEIs, iniciándose los trabajos de colado de vialidades de interconexión vehicular; así mismo, se sigue avanzando en la construcción de la barda perimetral, y de las instalaciones hidráulicas, sanitarias, eléctricas y de voz y datos de la Torre de Control, y la construcción del estacionamiento, guarniciones y banquetas del SEI principal.

 Torre de Control, SEI y Edificios administrativos 03 agosto 2020

Estacionamiento AIFA

Lo que respecta al tren suburbano se efectúa el trabajo de losa de cimentación y armado de estructuras primarias y secundarias de rampas helicoidales, lo mismo sucede en el Cuerpo 2 nivel tren suburbano -9.35 se continua con el armado de estructuras principales y en el nivel sótano - 7.75 la excavación de zanjas de cimentación.

 Estacionamiento AIFA 03 agosto 2020

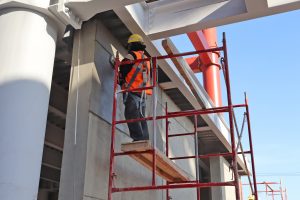

Terminal de pasajeros

Ya se trabaja en el acabado en fachada y baños públicos, trabajando exitosamente en el montaje de estructura metálica, colocación de lámina de acero, habilitado de acero de refuerzo, la colocación de muros divisorios y perimetrales y el revestimiento rustico en muros de salas de última espera. Por último, se aplica pintura aislante contra fuego en columnas y vigas metálicas.

 Terminal de pasajeros 03 agosto 2020

Red Hidráulica, Sanitaria y Planta de Tratamiento

Se habilita el acero de refuerzo en la cisterna de regulación de la planta de agua potable secundaria, la excavación para alojar tubería especial de gas en diversos frentes. Continuando con trabajos en vialidades de los complejos de las plantas de tratamiento de aguas residuales No. 2 y 3.

 Redes Hidráulicas, Sanitaria y Planta de Tratamiento 03 agosto 2020

Terminal de combustibles y Red de distribución

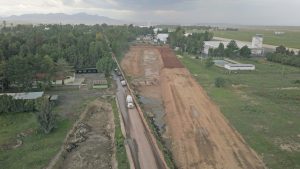

Se trabaja en el trazo y perfil topográfico de la Red de Distribución de Turbosina, así mismo se realizan mediciones precisas sobre este trazo para determinar las características del terreno para la implementación del sistema de protección. Se concluyeron los trabajos de laminado en la cubierta del edificio de mantenimiento vehicular. Se concluyó con la colocación de placa de acero en fondo del tanque atmosférico vertical No 1 y se continúa con la excavación en caja del área donde se ubicará la Terminal de Combustibles y Lubricantes de la BAM No 1.

 Terminal de combustibles y Red de distribución 03 agosto 2020

Eje troncal de circulación y Obras complementarias

Se sustituye el terreno y conformación de de la tierra y subrasante así como el tendido de base en vialidades y muros mecánicamente estabilizados, se realiza el colado de columnas y capiteles del viaducto elevado de acceso al nivel de salidas de la terminal de pasajeros, así como el montaje de cimbra, el habilitado y armado de acero de refuerzo y colocación de ductos para presfuerzo para las losas.

 Eje troncal de circulación y Obras complementarias 03 agosto 2020

Unidad Habitacional Militar

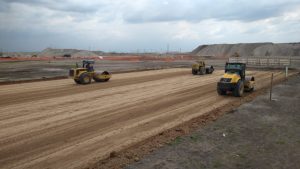

Se ejecutan trabajos de aplanado en interior y exterior, acabado con pasta en muros y plafones, fabricación de jardineras, acabado deslavado en escalones, banquetas perimetrales, colocación de loseta y herrería, vaciado de concreto en muros de planta baja y cimbra en losa de entrepiso en planta baja de edificios de oficiales y tropa. En la urbanización se trabaja en la red sanitaria, red hidráulica, red de media tensión y relleno con material de banco en vialidades.

 Viviendas Unidad Habitacional Militar 03 agosto 2020

Red Eléctrica, de Voz y Datos

Se trabaja en las instalaciones hidráulicas, sanitarias y eléctricas y la excavación en caja para edificio colector de combustible. En la Galería de Instalaciones; se continua con la excavación, habilitado y armado de acero de refuerzo en muros y losa fondo. En la Red de Media Tensión; se realizan trabajos de excavación y conformación de cepas en vialidad paralela al acceso a la B.A.M. No. 1. y el tendido de tubería de diferentes diámetros para cableado eléctrico.

 Red eléctrica 03 agosto 2020

Vialidad y Barda perimetral

Ya se trabaja en el tendido y compactación de base hidráulica a nivel rasante en el tramo de cuatro y seis carriles de la vialidad, así mismo se continua con la excavación, relleno y compactación en cajón para la vialidad en tramos subsecuentes, mientras que en la barda perimetral se realiza la perforación y construcción de pilotes en el perímetro del predio.

 Vialidad y Barda perimetral 03 agosto 2020

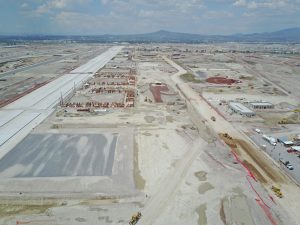

Organismos complementarios de la Fuerza Aérea Mexicana

Se realiza la construcción de muros mediante la colocación manual de los materiales, el montaje de columnas de estructura metálica, así como la construcción de muros. En el Cuartel General del Ala de Combate y 1/er. Grupo Aéreo se realiza el aplanado de muros divisorios y se habilitan las instalaciones eléctricas, hidráulicas, sanitarias y red de voz y datos.

 Organismos complementarios de la Fuerza Aérea Mexicana 03 agosto 2020

Base Aérea Militar No. 1

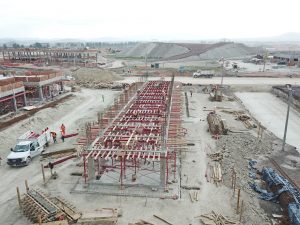

En la B.A.M. No. 1, se realiza la construcción de muros de block en alojamientos, cocina y comedor, el habilitado de cimbra metálica para losa de azotea en el edificio de servicios y el habilitado de columnas metálicas para pabellón de mandatarios y terminal militar de pasajeros. En el Complejo Logístico se trabaja en el habilitado de cimbra para losa de entrepiso del área adosada del Grupo de Investigación y Desarrollo de la FAM y el habilitado de acero de refuerzo para los diversos edificios.

 Base Aérea Militar No. 1 03 agosto 2020

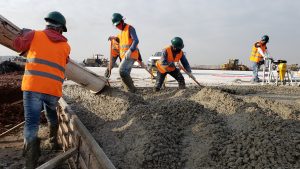

Pista y plataforma militar

Se realizan trabajos de topografía, conformación de los rellenos de tierra, explotación y relleno en bancos de préstamo; en la estructura del pavimento se realiza la colocación de la base hidráulica, colocación de concreto y construcción de losa de concreto de alta resistencia; realizándose también el tendido de tubería eléctrica de las ayudas visuales para la navegación, así como la colocación de tubos de concreto para las obras de drenaje.

 Pista y plataforma militar 03 agosto 2020

37/a Zona Militar y Unidades jurisdiccionadas

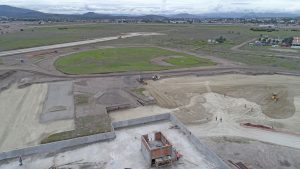

Ya se concluyó con el mejoramiento del suelo para el desplante de los edificios del Agrupamiento de Sanidad y de la Pagaduría, además se realiza el habilitado de acero y la colocación de instalaciones eléctricas. En la construcción de la Vialidad Principal se continua con los trabajos de excavación, transporte de material mejorado, así como relleno y compactación e instalación de tubería para drenaje pluvial.

 37/a Zona Militar y Unidades jurisdiccionadas 03 agosto 2020

Hospital Militar de Zona

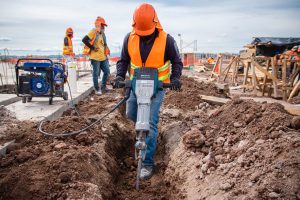

Se llevan a cabo los trabajos de habilitado de columnas de acero para estructura principal, habilitado de bases de varilla con acero de refuerzo y trabajos de excavación e instalación de sistema de tierras. En el área de edificios complementarios se continúa trabajando en la conformación de relleno de terreno, el trazo y excavación de cepas para cimentación en auditorio y trabajos para conexión con vialidad principal.

 Hospital Militar de Zona 03 agosto 2020

Centro Comercial

Se realiza la excavación, trazo y nivelación para la excavación necesaria para colocar la cimentación, el habilitado de acero de refuerzo para contratrabes y dados de cimentación en el área de tienda Sedena y Banjercito.

 Centro Comercial 03 agosto 2020

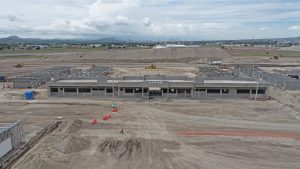

Centro Educativo

Se inicia la colocación de pasto natural en áreas de jardinería y la fabricación de macos de vigas metálicas para el techo de las aulas. En Primaria y Secundaria, se realizan trabajos de conformación de suelo en área de patio de honor, en el Jardín de Niños se continúan trabajos en el interior de las aulas, mientras que en el CENDI continua con la construcción de muros a base de tabique hueco prefabricado.

 Centro Educativo 03 agosto 2020

Escuela Militar de Materiales de Guerra

Se tiene concluida la plataforma del edificio de alojamiento A y se sigue avanzando de forma destacada en el diseño de la red de agua pluvial, sistema contra incendios, instalación eléctrica, diseño estructural del edificio de museo, laboratorio y cafetería.

 Escuela Militar de Materiales de Guerra 03 agosto 2020

Escuela Militar de Tropas Especialistas de la Fuerza Aérea

Se mejora el suelo con material mezclado en proporción 30% tezontle y 70% banco de préstamo, la conformación de plataformas en vialidades y edificación en capas de 25 cm con misma proporción de mezcla, habilitado de acero y cimbra para cimentación y columnas de edificios apoyo a la educación, edificio académico y alojamientos, así como los trabajos de red de baja tensión provisional para la ejecución de la obra.

 Escuela Militar de Tropas Especialistas de la Fuerza Aérea 03 agosto 2020
