Aeropuerto Internacional General Felipe Ángeles
Estatus de obra

Reporte de Avance 24 agosto 2020

Empleos generados a la fecha

Días restan para el 21 de marzo del 2022

%

Avance General

A RESALTAR ESTA SEMANA

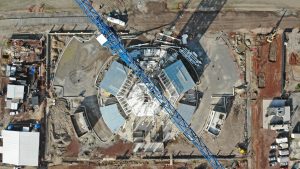

Torre de Control, SEI y Edificios administrativos

Se trabaja en la elevación de grúa torre y así poder continuar con todo lo que implica la estructura metálica, el montaje de estructura de los edificios adosados de las áreas administrativa, recreación y cuarto de bombas. Respecto a la parte exterior trabaja en los alrededores y delimitadoras del estacionamiento, así como en las instalaciones hidráulicas, sanitarias, pozos de visita, voz y datos.

El programa de trabajo de una obra no lleva una relación lineal o directamente proporcional al tiempo planeado para la misma. Un programa de trabajo toma en consideración diversas variables además del tiempo, una de ellas el factor de complejidad para la conclusión de la obra.

Acerca del programa de trabajo
Así no necesariamente los días transcurridos son directamente proporcionales al avance de la obra. Es decir, la mitad de los días de una obra no representan necesariamente la mitad del avance en construcción. Puede haber días o períodos de progreso muy complejo y otros días de gran avance en la construcción. Con esta consideración es que no se puede hacer una proporción directa entre tiempo transcurrido y avance de construcción, lo comúnmente conocido como una regla de tres.

El avance de construcción de cada componente del programa de trabajo de cada frente de obra del Aeropuerto Internacional General Felipe Ángeles toma en cuenta estos factores para poder reportar un avance real de obra.

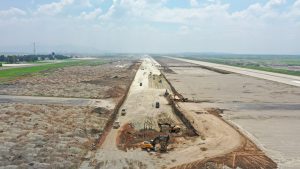

Pista central, plataformas y rodaje

Se trabaja en el desplante de la estructura del pavimento y conformación del terraplén en la pista central. Respecto a las Calles de Rodaje y Plataformas, se realizan las ultimas capas de relleno mejoradas con cemento para incrementar sus propiedades de capacidad de carga y base hidráulica. En la Pista Norte hay excavaciones para el desplante de la estructura del pavimento, conformación del terraplén y tendido de concreto de alta resistencia como superficie de rodamiento.

 Pista central, plataformas y rodaje 24 agosto 2020

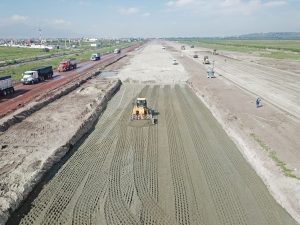

Interconexión vial tramo caseta Tultepec - Santa Lucía

Se trabaja en el relleno de terrenos mezclando materiales como tezontle, compactado en capas con base en el proceso constructivo, la conformación de terraplén a nivel de subrasante mediante una mezcla de material producto de banco y grava, misma que servirá para recibir la base del pavimento hidráulico. En la reubicación de vías férreas se construye el paso ferroviario provisional.

 Interconexión vial, tramo caseta Tultepec - Santa Lucía 24 agosto 2020

Torre de Control, SEI y Edificios administrativos

Se trabaja en la elevación de grúa torre y así poder continuar con todo lo que implica la estructura metálica, el montaje de estructura de los edificios adosados de las áreas administrativa, recreación y cuarto de bombas. Respecto a la parte exterior trabaja en los alrededores y delimitadoras del estacionamiento, así como en las instalaciones hidráulicas, sanitarias, pozos de visita, voz y datos.

 Torre de Control, SEI y Edificios administrativos 24 agosto 2020

Estacionamiento AIFA

Se trabaja en el montaje de la 1°, 2° y 3° columna prefabricada, mientras que en el Cuerpo 2 nivel sótano se continúan con la excavación de cepas de cimentación, zanjas y el armado de contratrabes principales y secundarias.

 Estacionamiento AIFA 24 agosto 2020

Terminal de pasajeros

Se ejecutan los trabajos de montaje de estructura metálica, se aplica pintura aislante contra fuego, colocación de lámina acanalada de acero galvanizado, habilitado de acero de refuerzo, la fabricación de muros de mampostería, aplanados, aplicación de pintura en muros divisorios y perimetrales y la preparación de instalaciones hidráulicas, sanitarias, eléctricas y especiales.

 Terminal de pasajeros 24 agosto 2020

Red Hidráulica, Sanitaria y Planta de Tratamiento

Se excava e instala tubería en la red general de gas natural en el troncal y frentes de la Unidad Habitacional Militar y Zona Militar, se realizan las vialidades de los complejos de las plantas de tratamiento de aguas residuales 2 y 3 y de la planta de agua potable primaria.

 Redes Hidráulicas, Sanitaria y Planta de Tratamiento 24 agosto 2020

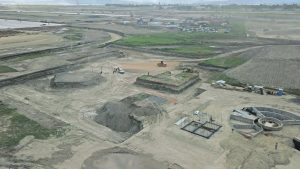

Terminal de combustibles y Red de distribución

Se habilita el acero y cimbra en losa base de torre de vigilancia y conformación de relleno de tierras en vialidades. Asimismo, se avanza con el armado del cuerpo de tanques de almacenamiento.

 Terminal de combustibles y Red de distribución 24 agosto 2020

Eje troncal de circulación y Obras complementarias

Continúa la construcción de vialidades desde las terracerías hasta la estructura de pavimento, así como la construcción de columnas y losas para el viaducto elevado de acceso al nivel de salidas de la terminal.

 Eje troncal de circulación y Obras complementarias 24 agosto 2020

Unidad Habitacional Militar

En las edificaciones se ejecutan trabajos de aplanado interior y exterior para edificios de oficiales y tropa. Así como trabajos de aplicación de aplanados interiores y exteriores en edificaciones y voluntariado y la instalación de ductería para abastecimiento de agua y energía eléctrica al interior de viviendas. Mientras que en la urbanización se realiza la colocación de pasto para jardines de edificios de oficiales y tropa.

 Viviendas Unidad Habitacional Militar 24 agosto 2020

Red Eléctrica, de Voz y Datos

Hay trabajos de tubos y accesorios respecto a las instalaciones hidráulicas, sanitarias y eléctricas, la colocación de postes verticales, la construcción de módulos para trinchera de cables, la excavación en caja para edificio colector de combustible y el cimbrado de losa tapa de cajón de cimentación de edificio de transformadores.

 Red eléctrica 24 agosto 2020

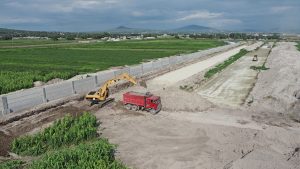

Vialidad y Barda perimetral

Hay trabajos de tendido y compactación de material para base hidráulica de la vialidad en el tramo del acceso hacia la puerta 3 también se realizan trabajos de ubicación de puntos para pilotes mediante control topográfico, construcción de pilotes y columnas.

 Vialidad y Barda perimetral 24 agosto 2020

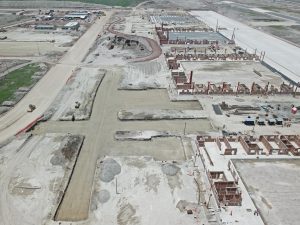

Organismos complementarios de la Fuerza Aérea Mexicana

Lo que respecta a los escuadrones aéreos se montan las vigas y estructura metálica, la construcción de muros, dalas y castillos a la par en todos los hangares y el habilitado de instalación hidráulica y sanitaria.

 Organismos complementarios de la Fuerza Aérea Mexicana 24 agosto 2020

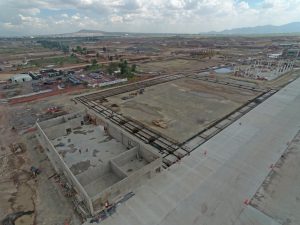

Base Aérea Militar No. 1

Se trabaja en la construcción de muros de block, repellado y conexión de instalaciones en general en alojamientos, cocina, comedor, comandancia y terminal militar de pasajeros y la colocación de columnas metálicas en pabellón de mandatarios y terminal militar de pasajeros.

 Base Aérea Militar No. 1 24 agosto 2020

Pista y plataforma militar

Se avanza en la colocación de concreto y construcción de losa de concreto de alta resistencia; en la estructura del pavimento se realiza el tendido de tubería eléctrica y la colocación de tubos de concreto para las obras de drenaje.

 Pista y plataforma militar 24 agosto 2020

37/a Zona Militar y Unidades jurisdiccionadas

Se ejecutan trabajos de construcción de muros con block, repellado en muros interiores y exteriores de edificios, aplanado fino en muros interiores con estuco y en muros exteriores con mortero y la colocación de instalaciones hidráulicas, sanitarias y de ductería para instalaciones eléctricas.

 37/a Zona Militar y Unidades jurisdiccionadas 24 agosto 2020

Hospital Militar de Zona

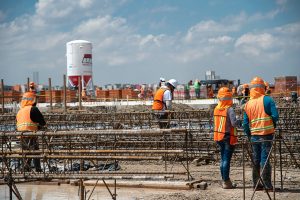

Se habilitan las columnas de acero para la estructura principal con acero de refuerzo y trabajos de excavación e instalación de sistema de tierras. En el área de edificios complementarios se continúa trabajando en la conformación de terraplenes, habilitado de muro de block en auditorio y el habilitado y armado de columnas.

 Hospital Militar de Zona 24 agosto 2020

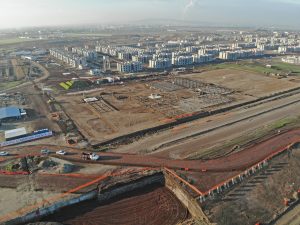

Centro Comercial

En Banjercito se realiza el trazo, alineado y nivelación de acero de refuerzo en contratrabes y dados de cimentación. En la tienda Sedena, se continua con el armado de acero de refuerzo en contratrabes y dados de cimentación, mientras que en las aulas de usos múltiples se continua con el armado de acero de refuerzo y el afinado de zanjas.

 Centro Comercial 24 agosto 2020

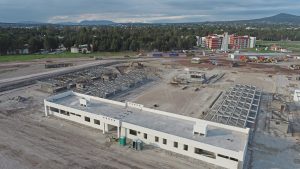

Centro Educativo

Se realiza la construcción de cisterna y caseta para planta de emergencia y la aplicación de pasta en muros exteriores e interiores del edifico de gobierno. En el jardín de niños se realiza el habilitado de elementos de concreto, en la primaria la construcción de registros de mampostería para la red sanitaria y red pluvial, mientras que en la secundaria se realiza la construcción de la cafetería.

 Centro Educativo 24 agosto 2020

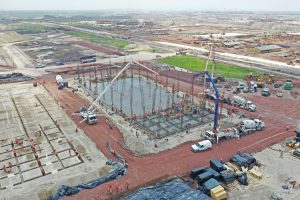

Escuela Militar de Materiales de Guerra

En terracerías, se continúa conformando los terrenos en la vialidad de servicio y estacionamientos y las plataformas para edificaciones; en obra civil se continúa habilitando acero de refuerzo para la cimentación en el edificio de apoyo a la educación.

 Escuela Militar de Materiales de Guerra 24 agosto 2020

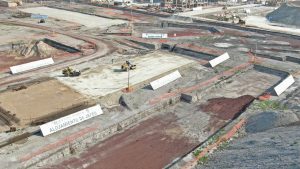

Escuela Militar de Tropas Especialistas de la Fuerza Aérea

Se inicia con el trazo y excavación de zanjas para la losa de cimentación del edificio académico, también se lleva a cabo el habilitado y colocación de acero, cimbra para cimentación y columnas de los edificios apoyo a la educación, académico y alojamiento para docentes.

 Escuela Militar de Tropas Especialistas de la Fuerza Aérea 24 agosto 2020
