Aeropuerto Internacional General Felipe Ángeles
Estatus de obra

Reporte de Avance 30 noviembre 2020

Empleos generados a la fecha

Días restan para el 21 de marzo del 2022

%

Avance General

A RESALTAR ESTA SEMANA
Terminal de pasajeros

Hay trabajos en la fabricación de rampas y escaleras de servicio en salas de última espera, colocación de acabados en sanitarios, aplicación de pintura en muros exteriores e interiores, colocación de instalaciones hidráulicas, sanitarias, eléctricas y aire acondicionado.

El programa de trabajo de una obra no lleva una relación lineal o directamente proporcional al tiempo planeado para la misma. Un programa de trabajo toma en consideración diversas variables además del tiempo, una de ellas el factor de complejidad para la conclusión de la obra.

Acerca del programa de trabajo
Así no necesariamente los días transcurridos son directamente proporcionales al avance de la obra. Es decir, la mitad de los días de una obra no representan necesariamente la mitad del avance en construcción. Puede haber días o períodos de progreso muy complejo y otros días de gran avance en la construcción. Con esta consideración es que no se puede hacer una proporción directa entre tiempo transcurrido y avance de construcción, lo comúnmente conocido como una regla de tres.

El avance de construcción de cada componente del programa de trabajo de cada frente de obra del Aeropuerto Internacional General Felipe Ángeles toma en cuenta estos factores para poder reportar un avance real de obra.

Pista central, plataformas y rodaje

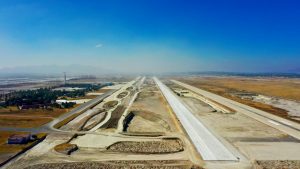

En este frente se realizan los trabajos de conformación de las ultimas capas de tierra mejorada con cemento para tener así mejores resultados en su capacidad de carga y tendido de la capa con concreto de alta resistencia como superficie de rodamiento. Tendido de tubería de concreto para colocar ahí las instalaciones de redes y conducción del drenaje pluvial.

 Pista central, plataformas y rodaje 30 noviembre 2020

Interconexión vial tramo caseta Tultepec - Santa Lucía

Se trabaja en los muros de contención en el área de carril “B”, así como el tendido de plantilla para el mismo, a su vez se continúa con el armado de las pilas.

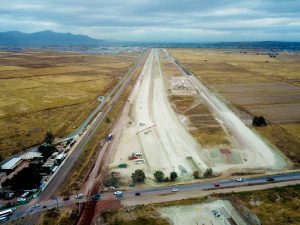

 Interconexión vial, tramo caseta Tultepec - Santa Lucía 30 noviembre 2020

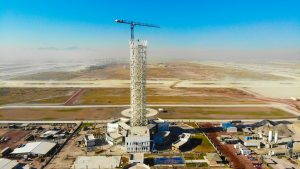

Torre de Control, SEI y Edificios administrativos

se trabaja en la construcción de la columna central, también en el montaje y verificación de columnas en la estructura metálica del nivel 22 Y 23. Sin dejar de mencionar la continuidad al montaje de estructura para el elevador del lobby.

 Torre de Control, SEI y Edificios administrativos 30 noviembre 2020

Estacionamiento AIFA

Lo que respecta al estacionamiento de empleados se realizan los trabajos de relleno de tierra para llegar a los niveles deseados, plataformas a niveles de proyecto, excavación de la cimentación y habilitado de acero de refuerzo. Así como trabajos de montaje de elementos prefabricados y colado.

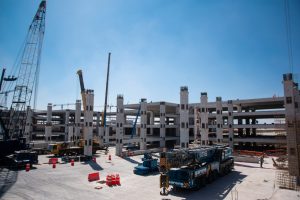

 Estacionamiento AIFA 30 noviembre 2020

Terminal de pasajeros

Se trabaja en la elavoración de rampas y escaleras de servicio en salas de última espera, colocación de acabados en sanitarios, aplicación de pintura en muros exteriores e interiores, colocación de instalaciones hidráulicas, sanitarias, eléctricas y aire acondicionado.

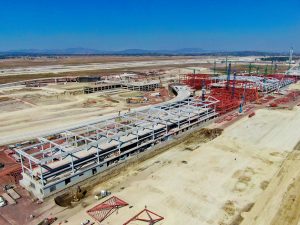

 Terminal de pasajeros 30 noviembre 2020

Red Hidráulica, Sanitaria y Planta de Tratamiento

En la red de agua potable se realiza la excavación de cepas, colocación de tubería y el relleno y compactación de capas de relleno en cruces de vialidades de los Frentes 5 y 10.

 Redes Hidráulicas, Sanitaria y Planta de Tratamiento 30 noviembre 2020

Terminal de combustibles y Red de distribución

Los edificios ya empiezan a contar con vidrios. Hay trabajos de soldadura del 4/o. anillo del tanque vertical atmosférico 1, soldadura de las placas de la cubierta del tanque vertical atmosférico 2, colocación de refuerzos de la estructura de la cubierta del tanque vertical atmosférico 3.

 Terminal de combustibles y Red de distribución 30 noviembre 2020

Eje troncal de circulación y Obras complementarias

Se continua con la construcción de las losas con cable de acero del viaducto elevado, para el acceso al nivel de salidas de la terminal de pasajeros.

 Eje troncal de circulación y Obras complementarias 30 noviembre 2020

Unidad Habitacional Militar

Se realiza la instalación de cancelería de aluminio, continuando con la colocación de recubrimientos cerámicos, aplicación de pintura en muros inferiores y exteriores. Así como, trabajos de colado de vialidades, banquetas y andadores, además de jardinería.

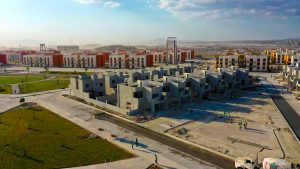

 Viviendas Unidad Habitacional Militar 30 noviembre 2020

Red Eléctrica, de Voz y Datos

En la Galería de Instalaciones, se da inicio a actividades de relleno y compactación de material a lo largo del túnel y se realiza el armado de acero y cimbra en escalones de paso hombre.

 Red eléctrica 30 noviembre 2020

Vialidad y Barda perimetral

En el tramo de trabajo de Xolox a San Sebastián sobre el polígono del predio, se realizan trabajos de construcción de columnas tipo H, así como montaje de arcos de concreto reforzado para la conformación de la barda perimetral.

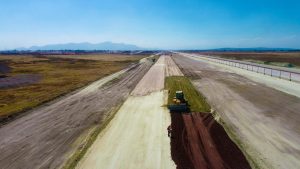

 Vialidad y Barda perimetral 30 noviembre 2020

Organismos complementarios de la Fuerza Aérea Mexicana

En la Comcia. 1/er. Grupo Aéreo y Cuartel General del Ala de Combate se realiza la colocación de plafones, aplicación de pasta y afine de la misma en muros y plafones.

 Organismos complementarios de la Fuerza Aérea Mexicana 30 noviembre 2020

Base Aérea Militar No. 1

Se ejecutan trabajos de repellado de muros y colocación de pisos en las diferentes edificaciones y la colocación de tubería para instalaciones hidrosanitarias y eléctricas.

 Base Aérea Militar No. 1 30 noviembre 2020

Pista y plataforma militar

Se continúa la construcción de la losa de concreto en calles de rodaje y el sellado de las juntas, se realiza el tendido de tubería eléctrica, el colado de los bancos de ductos en cruces, la construcción de canales para el drenaje pluvial, así como el sembrado de pasto en áreas verdes.

 Pista y plataforma militar 30 noviembre 2020

37/a Zona Militar y Unidades jurisdiccionadas

En la construcción de la vialidad principal continúa la excavación, acarreo de material, relleno y compactación e instalación de drenaje pluvial, construcción de guarniciones y colocación de pasto.

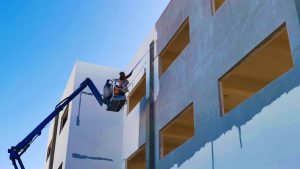

 37/a Zona Militar y Unidades jurisdiccionadas 30 noviembre 2020

Hospital Militar de Zona

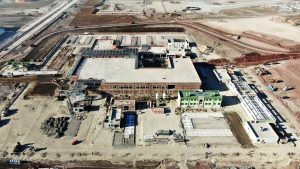

Se trabaja en la aplicación de pintura en edificios complementarios, instalación de red sanitaria, pluvial y eléctrica general, tendido de base hidráulica y el colado en las zonas de vialidades.

 Hospital Militar de Zona 30 noviembre 2020

Centro Comercial

En tienda Sedena se continúa con estructuras auxiliares y el colado de castillos, así como con la construcción y aplanado de muros divisorios en planta baja.

 Centro Comercial 30 noviembre 2020

Centro Educativo

Se realizan trabajos de habilitado de cancelería en edificios de gobierno de la primaria y secundaria. Continuando con aplicación de pintura en muros, marcos de puertas y ventanas.

 Centro Educativo 30 noviembre 2020

Escuela Militar de Materiales de Guerra

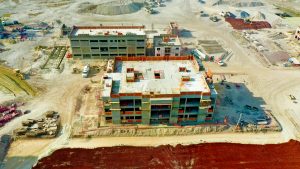

Se continúa con la conformación de de la tierra para el depósito de vestuario, taller de composta, basurero, palapa de espera, y alberca olímpica. Además del armado de acero de la cimentación de la cafetería y pelotón de sanidad.

 Escuela Militar de Materiales de Guerra 30 noviembre 2020

Escuela Militar de Tropas Especialistas de la Fuerza Aérea

Se continúa en la conformación de plataformas, el habilitado de acero, cimbra, vaciado de concreto en columnas y losas de entrepiso, aplanado de muros y aplicación de pasta.

 Escuela Militar de Tropas Especialistas de la Fuerza Aérea 30 noviembre 2020

Hotel de la Fuerza Aérea Mexicana “Santa Lucía”

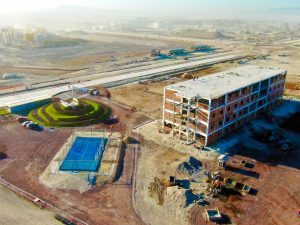

En Edificio Principal, se inicia la con la colocación de soportes para muros divisorios en planta baja y primer nivel. También se coloca red de sistema contraincendios.

 Hotel Tropas de paso 30 noviembre 2020
