Aeropuerto Internacional General Felipe Ángeles
Estatus de obra

Reporte de Avance 22 marzo 2021

Empleos generados a la fecha

Días restan para el 21 de marzo del 2022

%

Avance General

A RESALTAR ESTA SEMANA
Eje troncal de circulación y Obras complementarias

Ya se trabaja en la colocación de juntas de calzada en viaducto elevado y se continúan los trabajos de terracerías y pavimentos en las vialidades, además se colocan las tuberías para redes eléctricas, de voz y datos, hidráulicas y sanitarias.

El programa de trabajo de una obra no lleva una relación lineal o directamente proporcional al tiempo planeado para la misma. Un programa de trabajo toma en consideración diversas variables además del tiempo, una de ellas el factor de complejidad para la conclusión de la obra.

Acerca del programa de trabajo
Así no necesariamente los días transcurridos son directamente proporcionales al avance de la obra. Es decir, la mitad de los días de una obra no representan necesariamente la mitad del avance en construcción. Puede haber días o períodos de progreso muy complejo y otros días de gran avance en la construcción. Con esta consideración es que no se puede hacer una proporción directa entre tiempo transcurrido y avance de construcción, lo comúnmente conocido como una regla de tres.

El avance de construcción de cada componente del programa de trabajo de cada frente de obra del Aeropuerto Internacional General Felipe Ángeles toma en cuenta estos factores para poder reportar un avance real de obra.

Pista central, plataformas y rodaje

Lo que respecta a las Calles de Rodaje y Plataformas, se trabaja en la conformación de la tierra, tendido de la capa de base hidráulica, tendido de la capa de concreto magro y tendido de concreto de alta resistencia como superficie de rodamiento. Cableado eléctrico y colocación de los sistemas de luces. Colocación de asfalto en calles de rodaje y trabajos en la estructura de concreto para los pasos a desnivel en calles de rodaje transversales.

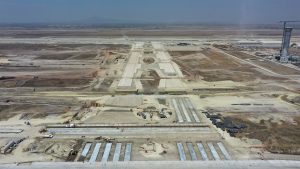

 Pista central, plataformas y rodaje 22 marzo 2021

Interconexión vial tramo caseta Tultepec - Santa Lucía

Ya se comienza a trabajar en las bases que soportarán a los monumentos a lo largo de la vialidad, además, se continúa con los trabajos de excavación de terreno en lo que compete a la vialidad de servicio, para sustituir el terreno con base a las indicaciones de laboratorio.

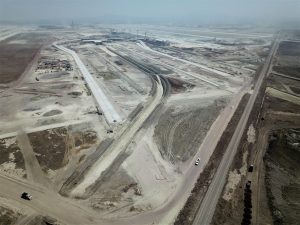

 Interconexión vial, tramo caseta Tultepec - Santa Lucía 22 marzo 2021

Torre de Control, SEI y Edificios administrativos

Se aplica pintura, se coloca cancelería y piso porcelanito en caseta principal y secundaria de acceso vehicular y peatonal a la Torre de Control.

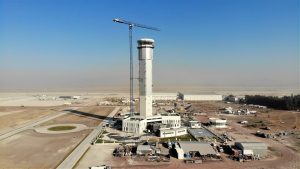

 Torre de Control, SEI y Edificios administrativos 22 marzo 2021

Estacionamiento AIFA

En estacionamiento para empleados se continúa con el descimbrado y colocación de la base para impermeabilización de muros de contención. Armado, cimbrado y colado de guarnición, así como el cimbrado y colado de columnas.

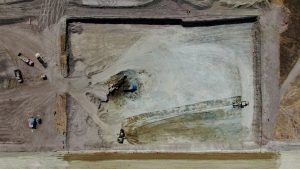

 Estacionamiento AIFA 22 marzo 2021

Terminal de pasajeros

En edificio de Avituallamiento se inicia el levantamiento de estructura metálica. Además, se continúa con la colocación de las juntas sísmicas de entrepiso en el nivel de salidas, la colocación de lambrín, lavabos, espejos, mamparas y cristales decorativos en sanitarios temáticos.

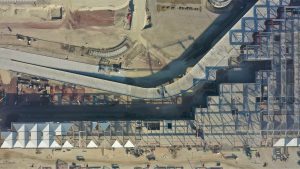

 Terminal de pasajeros 22 marzo 2021

Red Hidráulica, Sanitaria y Planta de Tratamiento

En este frente se trabaja en el habilitado de acero en tanque sedimentador además de los trabajos de conformación de terraplenes.

 Redes Hidráulicas, Sanitaria y Planta de Tratamiento 22 marzo 2021

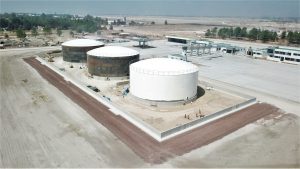

Terminal de combustibles y Red de distribución

Habilitado de acero y cimbra en anillo de compresión en tanque vertical de agua; colocación de lámina pintro en cubierta en área de llenado de autotanques y la aplicación de primario en escalera y barandal.

 Terminal de combustibles y Red de distribución 22 marzo 2021

Eje troncal de circulación y Obras complementarias

Ya se trabaja en la colocación de juntas de calzada en viaducto elevado y se continúan los trabajos de terracerías y pavimentos en las vialidades, además se colocan las tuberías para redes eléctricas, de voz y datos, hidráulicas y sanitarias.

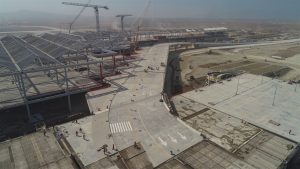

 Eje troncal de circulación y Obras complementarias 22 marzo 2021

Unidad Habitacional Militar

Se ejecutan trabajos de cancelería, puertas, closet, cocinas, colocación de muebles sanitarios y aplicación de pintura.

 Viviendas Unidad Habitacional Militar 22 marzo 2021

Red Eléctrica, de Voz y Datos

En la Galería de Instalaciones; se realiza corte y detallado de canaleta para conectar pozos de filtración al interior, así como la impermeabilización de sistemas de ventilación y aplicación de pintura en exterior.

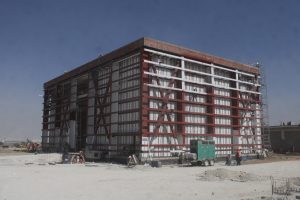

 Red eléctrica 22 marzo 2021

Vialidad y Barda perimetral

En la barda perimetral se realizan trabajos de cimbrado y colado de dados, continuando con los trabajos de cimbrado y colado de columnas tipo H en el encadenamiento.

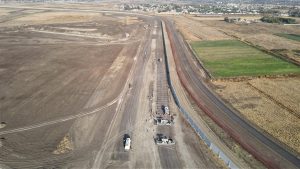

 Vialidad y Barda perimetral 22 marzo 2021

Organismos complementarios de la Fuerza Aérea Mexicana

En la Comandancia del 1er. Grupo Aéreo y Cuartel General del Ala de Combate se realiza la colocación de cancelería de puertas y ventanas, colocación de muebles, colocación de closet, instalaciones varias y limpieza gruesa.

 Organismos complementarios de la Fuerza Aérea Mexicana 22 marzo 2021

Base Aérea Militar No. 1

Se continúa con el riego de áreas verdes, retoques de pintura y limpieza fina en las diferentes edificaciones, colocación de equipos de aire acondicionado, conexión de transformadores y edificios a la red eléctrica principal.

 Base Aérea Militar No. 1 22 marzo 2021

Pista y plataforma militar

Se continúan los trabajos de señalamiento horizontal y vertical; tendido y cableado de luces en pista, plataforma y calles de rodaje; colocación de luces de borde de pista, así como el acondicionamiento de áreas verdes.

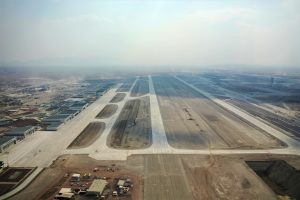

 Pista y plataforma militar 22 marzo 2021

37/a Zona Militar y Unidades jurisdiccionadas

En la construcción del Complejo de Instalaciones de la 37/a. Zona Militar se realiza el colado de losa de cimentación del Stand de tiro y colado de losa de azotea de la Sección Canófila. En la construcción de la Vialidad Principal se realiza el colado de vialidad, banquetas, guarniciones y ciclovía.

 37/a Zona Militar y Unidades jurisdiccionadas 22 marzo 2021

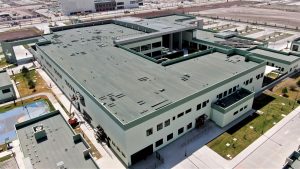

Hospital Militar de Zona

Se llevan a cabo los trabajos de colocación tubería para aire acondicionado y cableado de UTP en planta alta, además de la instalación de señalización exterior y colocación de cancelería en regaderas de los edificios complementarios.

 defaultHospital Militar de Zona 22 marzo 2021

Centro Comercial

Se inicia con la construcción de muros en área de cajas de seguridad y la instalación de equipo de línea de cajas en Banjercito; además de la instalación de aislante en piso para recibir loseta en boliche.

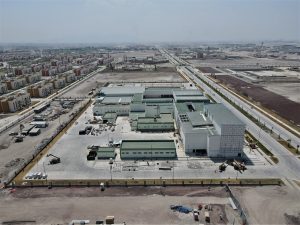

 Centro Comercial 22 marzo 2021

Centro Educativo

En vialidades se continúa con la aplicación de pintura de señalamiento horizontal y colocación de vialetas y la colocación de mobiliario interior en Jardín de niños, Cendi, Primaria y Secundaria.

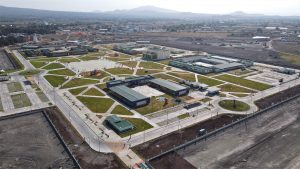

 Centro Educativo 22 marzo 2021

Escuela Militar de Materiales de Guerra

Se concluye con la colocación de ventanas en los edificios de apoyo a la educación, académico y gobierno y se colocaron 12 postes de iluminación en el estacionamiento de visitas.

 Escuela Militar de Materiales de Guerra 22 marzo 2021

Escuela Militar de Tropas Especialistas de la Fuerza Aérea

Se avanza en aplanado de muros, aplicación de pasta en interiores, plafones, colocación de loseta, aplicación de puntura, colocación de cancelería y carpintería. En urbanización se conforman plataformas para vialidades, vaciado de concreto premezclado en andadores y redes en general.

 Escuela Militar de Tropas Especialistas de la Fuerza Aérea 22 marzo 2021

Hotel de la Fuerza Aérea Mexicana “Santa Lucía”

En zona de servicios concluye la aplicación de sellador en rodapié de cantera y comienza el montaje de equipamiento de lavandería, continúa la colocación de luminarias en alojamiento de servicios y aledaños, por otro lado, concluye el montaje de alfardas en escaleras y se inicia la colocación de huellas en tanque elevado

 Hotel Tropas de paso 22 marzo 2021

Museo Militar de Aviación

Se trabaja en el colado de sección de barda perimetral, colado de losa de cimentación del edificio del museo, colado de vialidades, excavación y relleno de vialidades de estacionamiento con material mejorado de banco de préstamo, tendido de base hidráulica en vialidades.

 Museo Militar de Aviación 22 marzo 2021
